Copel investe R$ 1,3 bilhão para instalar mais dois conjuntos de turbinas e geradores na hidrelétrica

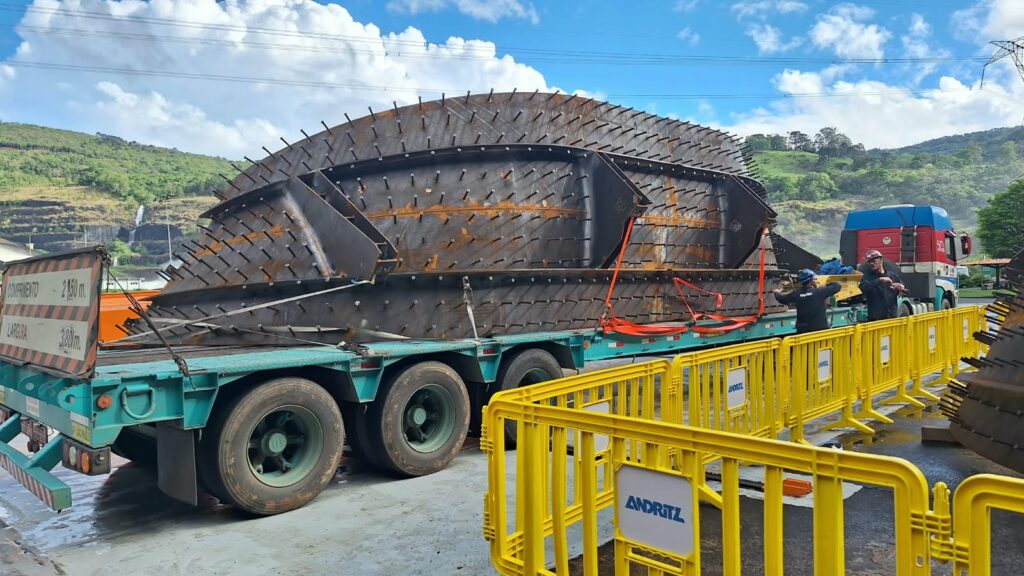

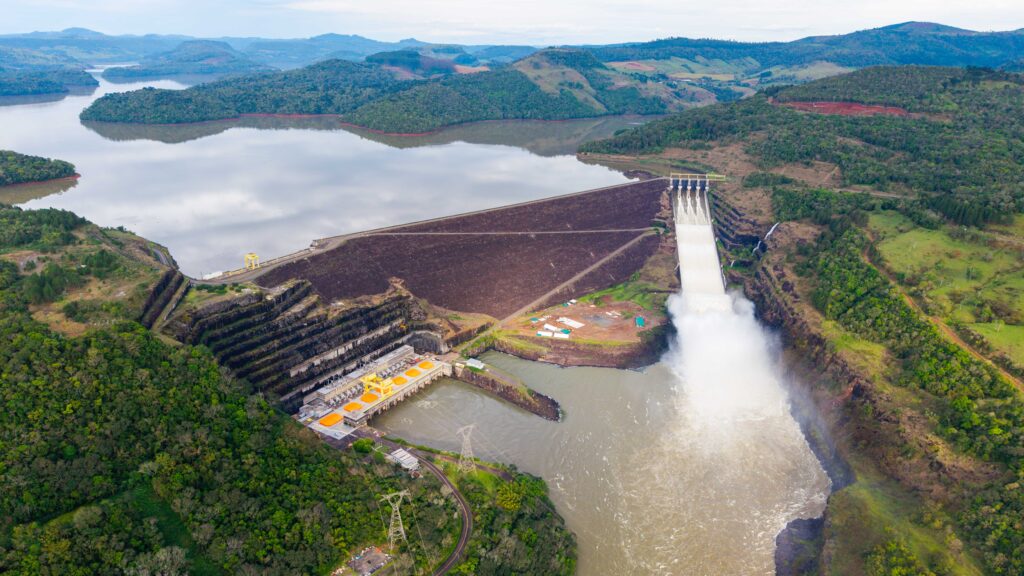

A Usina de Foz do Areia, maior hidrelétrica da Copel no rio Iguaçu, recebeu os primeiros grandes componentes para as obras de ampliação da capacidade de geração de energia: os revestimentos metálicos dos tubos de sucção. Com aproximadamente 55 toneladas cada, as peças de aço vão revestir os dutos que conduzem a água de volta ao rio depois da passagem pelas turbinas.

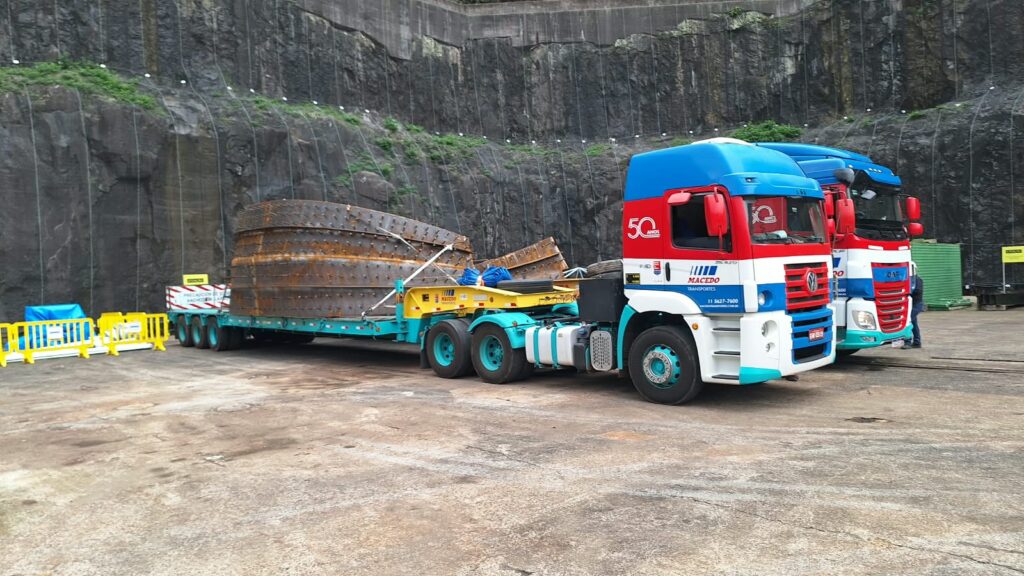

Fabricadas em Assaí (PR), as peças exigiram transporte especial por conta das dimensões e levaram dois dias para chegar à usina. Em dezembro, as estruturas serão posicionadas e soldadas no local definitivo.
A casa de força, que atualmente abriga quatro unidades geradoras, já dispõe dos dois poços destinados aos novos equipamentos. Esses espaços foram previstos no projeto original da usina, elaborado na década de 1970, para permitir uma futura expansão.
A Copel investe R$ 1,3 bilhão nessa ampliação, que acrescentará 860 megawatts (MW) à potência instalada da usina. Com duas novas unidades geradoras de 430 MW cada, Foz do Areia passará de 1.676 MW para 2.536 MW, um aumento de cerca de 50%.
“Esse aproveitamento dos poços já existentes para instalação das novas turbinas e geradores reduziu bastante a necessidade de obras civis. Então, esta é uma obra que vai pular etapas e se concentrar desde o início na montagem dos equipamentos, diminuindo custos e o tempo total de execução”, explica o gerente do projeto da ampliação na Copel, Lorival Antunes da Silva Junior.
A conexão com a rede de transmissão de energia que conecta Foz do Areia ao Sistema Interligado Nacional também já comporta a ampliação de capacidade. Na subestação que fica dentro da usina, está prevista a modernização de equipamentos.
“Outro destaque positivo da obra é que a ampliação será realizada sem desapropriações ou alagamento de novas áreas, mantendo o reservatório nas condições atuais”, completa o gestor.
O prazo estabelecido pela Agência Nacional de Energia Elétrica (Aneel) para a entrada em operação das novas unidades geradoras é 1º de agosto de 2030.
